温江数据中心是成都市打造西部数据通讯枢纽重大项目的的重点配套工程,即四川第一家三方互联网数据中心。温江数据中心的建设标准遵循国际ANSI & TIA-942 Tier4,为客户提供高可用、高可靠可定制的数据中心集群服务,同时为客户集中解决高速互联网接入、数据存储,多运营商网络出口等基础信息平台服务问题。
温江数据中心总体建筑结构根据国际先进数据中心的标准设计建造,采用国际标准抗8级地震。数据中心单位面积承重1000kg/ m²,可在各种特殊情况下最大限度地保障客户设备和数据的安全,20000平米的建筑面积为客户提供了充足的机柜存放空间。
►监控系统:
(1)采用电视监控系统对数据中心内设施区、机房区的重要点位和区域进行7x24小时实时监控、录像门禁系统严格验证来人身份,防止任何无关人员进入,保证机房空间的私密性。专业的保安人员7x24小时在岗,随时巡视。
(2)采用集中监控系统对数据中心内的温度、湿度、电压、电流、频率、功率因数、漏水、水压、液位,以及UPS、精密空调、冷水机组、发电机组等进行全面监测,保证机房工作正常。
3+1双路供电精密空调机组,先进的约顿机房精密空调,采用下送风、上回风,冷热通道隔离的方式精确控制机房空间的温度及湿度,新风系统高压输入洁净的新鲜空气,为客户的服务器提供最佳运行条件。架空地板高度为650mm,地板下部署风量实时监控报警系统,数据中心温度控制范围:22±3℃, 湿度范围:50%±10。

(3)油机系统配置:油机采用并机,以提高可靠性。目前已安装2台900KW威尔信柴油机组(劳斯莱斯发动机),后期将扩至4台总容量3600KW柴油机组。油机支持自动切换,切换启动正常提供用电在10分钟之内,能充分满足保证客户用电需求。其中,每台发电机配备1个2立方日用储油罐,另设置1个 15立方储油罐。园区柴油存贮量至少保证在满符合状态下20小时以上,并且与中石油、中石化分别签订了定向供油协议。

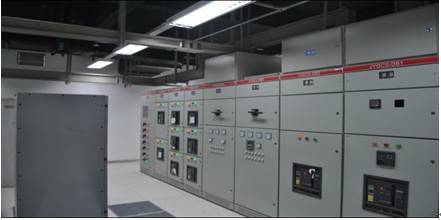

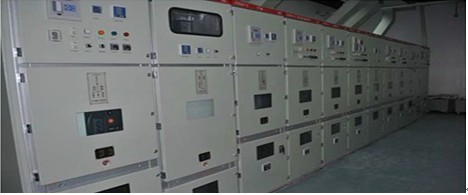

油机冗余配置
电力应急演练制度:具有IDC机房电力设施实时切换演练制度和记录。定期要进行电力设施实时切换演练,实时切换做到模拟一路市电中断、一路UPS完全失效和一路电源开关发生故障的情况下,所有的生产环境设备不需要任何人工操作,仍然能够正常工作。且每个月均对油机发电系统进行带负荷测试,保证油机在市电中断情况下的正常运转。
(2) 机柜标配3KW电力供应。每个机柜安装1个16口的电源插排,插排自带接线端子,加装了防雷模块。
(3) 所有机柜考虑地震影响,采用角钢支架的方式与地面进行生根连接,机柜与角钢之间也采用螺栓连接固定。整列机柜整体并柜连接。
(5) 机柜布局合理,采用“背对背,面对面”摆放,以形成冷热通道,减少冷热空气混合。
(6) 每个机柜均带有前后门,配锁,柜门通风率在60%以上。

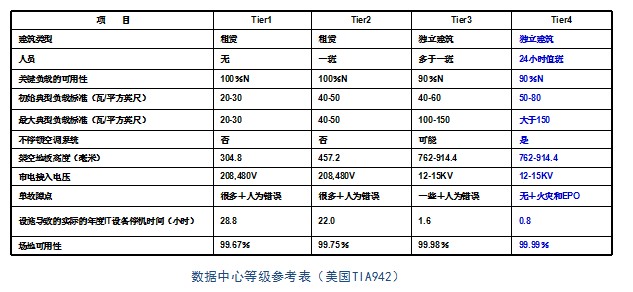

► 中国电信温江中立数据中心建设标准
温江数据中心机房是成都市打造西部数据通讯枢纽重大项目的重点配套工程,中立数据中心的建设标准遵循国际ANSI & TIA-942 Tier4,为客户提供高可用、高可靠可定制的数据中心集群服务,同时为客户集中解决高速互联网接入、数据存储,多运营商网络出口等基础信息平台服务问题。
